Maison Préfabriquée Hors Site : Permis, RE 2020 et Prix 2026
08/06/2026
Temps de lecture :
10 minutes
Maison Préfabriquée Hors Site : Permis, RE 2020 et Prix 2026
Vous avez entendu parler de maisons fabriquées en usine
et livrées en quelques jours sur votre terrain.
Vous cherchez une alternative à la construction traditionnelle
qui soit plus rapide, moins perturbée par les aléas météo,
et potentiellement moins chère.
Vous avez découvert des sociétés qui proposent
des maisons entières livrées en modules préassemblés
et vous vous demandez si c'est vraiment sérieux,
si ça respecte les règles d'urbanisme,
et ce que ça coûte réellement.
La construction hors site connaît un essor significatif en France.
Longtemps perçue comme une construction de moindre qualité,
elle a considérablement évolué.
Les techniques actuelles (ossature bois préfabriquée,
modules volumiques, panneaux structuraux)
permettent de construire des maisons de haute qualité,
conformes à la RE 2020,
avec des délais nettement inférieurs
à la construction traditionnelle.
Mais elle soulève des questions spécifiques
sur les autorisations, les garanties et les prix
que ce guide vous permet de clarifier.
Je vous explique les différentes techniques
de construction hors site,
leurs avantages et leurs limites,
les démarches administratives applicables,
la conformité à la RE 2020,
les garanties légales,
les prix et les points de vigilance
avant de signer un contrat.
Pour comprendre les démarches de permis de construire
qui s'appliquent à tous les projets,
consultez notre guide complet sur le
permis de construire.
Qu'est-ce que la construction hors site ?
La construction hors site (off-site construction)
désigne toute construction dont les éléments structurels
sont fabriqués dans une usine ou un atelier
avant d'être transportés et assemblés sur le terrain.
Elle s'oppose à la construction "in situ" ou traditionnelle
où tous les éléments sont fabriqués directement sur le chantier.
Pourquoi l'essor de la construction hors site ?
Maîtrise de la qualité :
la fabrication en usine permet un contrôle qualité
bien supérieur à celui du chantier traditionnel
exposé aux aléas météo et aux variations de compétence
des artisans
Réduction des délais :
la fabrication en usine est parallèle à la réalisation
des fondations sur le terrain.
Le temps total de construction est significativement réduit
Meilleures performances thermiques :
une isolation réalisée en usine à sec, à l'abri de l'humidité,
est plus homogène et plus performante
qu'une isolation posée sur chantier ouvert
Moins de nuisances de chantier :
le chantier sur site est beaucoup plus court,
ce qui réduit les nuisances pour les voisins
et le risque d'accidents
Réduction des déchets :
la fabrication en usine génère moins de déchets
grâce à une meilleure optimisation des matériaux
Ce que la construction hors site n'est pas
Ce n'est pas une construction provisoire ou démontable.
Une maison hors site est une construction permanente,
soumise aux mêmes règles d'urbanisme et aux mêmes garanties
que toute autre construction
Ce n'est pas une maison "cheap" ou de moindre qualité.
Les techniques actuelles permettent des maisons
aux performances bien supérieures à la construction traditionnelle
Ce n'est pas une tiny house ou une maison mobile.
Une maison hors site est posée sur des fondations permanentes
et ne peut pas être déplacée
Les différentes techniques hors site
La construction hors site regroupe plusieurs techniques
qui diffèrent par le niveau de préfabrication
et le type d'éléments fabriqués en usine.
Les panneaux préfabriqués (ossature bois)
C'est la technique hors site la plus répandue en France.

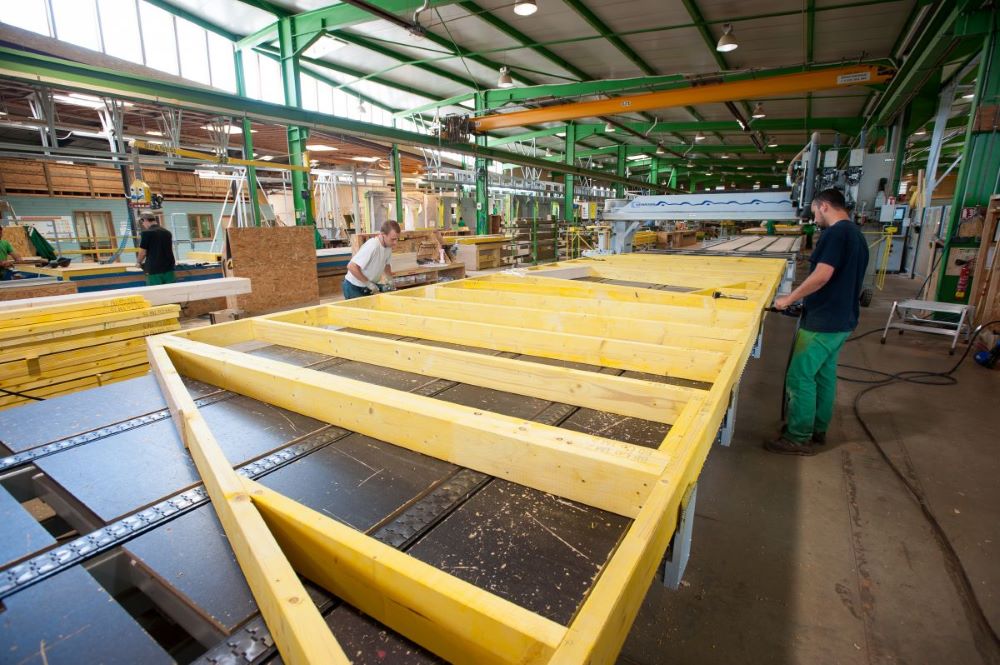

Des panneaux d'ossature bois sont fabriqués en usine :
cadre en bois, isolation intégrée entre les montants,
frein-vapeur ou membrane d'étanchéité, parfois un parement extérieur
(bardage, crépi) ou intérieur déjà posé.

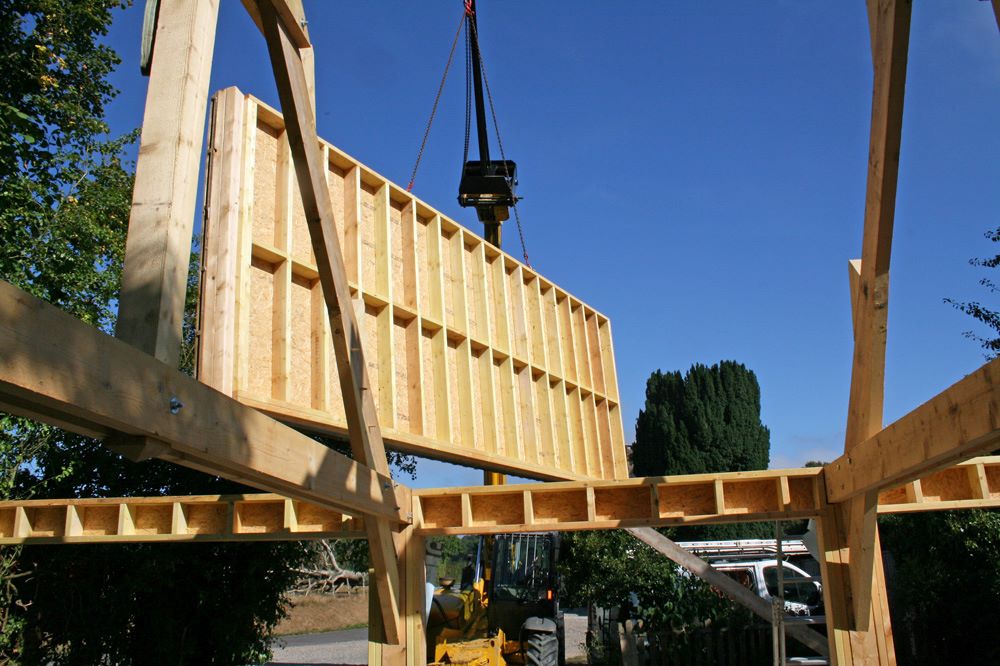

Ces panneaux sont livrés sur le terrain
et assemblés sur les fondations.
La mise hors d'eau hors d'air est atteinte en quelques jours à quelques semaines.
Cette technique est utilisée par de nombreux constructeurs
de maisons bois et par des constructeurs généralistes.
Les modules volumiques
Des volumes tridimensionnels complets sont fabriqués en usine.
Un module peut correspondre à une pièce entière
(chambre, salon, salle de bain) avec ses cloisons,
ses revêtements intérieurs et parfois ses équipements déjà installés.
Plusieurs modules sont transportés sur le terrain
et assemblés sur les fondations en quelques heures ou jours.
Cette technique est très développée en Europe du Nord
et commence à se déployer en France.
Elle offre les délais de chantier les plus courts
mais est plus contrainte architecturalement
(formes parallélépipédiques des modules).
Les panneaux structuraux (CLT ou SIP)
CLT (Cross Laminated Timber) :
des panneaux massifs en bois lamellé croisé
qui servent à la fois de structure porteuse, de cloison et de finition.
Très performants mécaniquement et thermiquement.
Utilisés notamment pour les immeubles collectifs en bois,
mais aussi pour des maisons individuelles haut de gamme
SIP (Structural Insulated Panels) :
panneaux sandwich composés d'un isolant rigide
pris en sandwich entre deux panneaux rigides (OSB, béton léger).
Très bonne isolation, pose rapide
Les maisons en kit
Une maison en kit est livré avec tous les éléments
pour construire la maison :
ossature bois pré-découpée et pré-percée,
isolants, bardage, menuiseries.
L'assemblage est réalisé par des artisans sur chantier
ou par le propriétaire en autoconstruction.
Le niveau de préfabrication est moindre que pour les panneaux préfabriqués :
les éléments sont optimisés et fabriqués en usine
mais l'assemblage est entièrement réalisé sur site.
Construction hors site vs maison bois vs maison container :
Ces trois notions sont souvent confondues
mais ne désignent pas la même réalité :
Maison en ossature bois :
peut être construite sur site (traditionnel) ou hors site (préfabriquée).
La technique structurelle (bois) est une chose,
le lieu de fabrication (usine ou chantier) en est une autre
Maison container :
containers maritimes réutilisés comme modules de construction.
C'est une forme de construction hors site mais avec une contrainte forte
sur les dimensions et les matériaux.
Consultez notre article sur la
maison container
Construction hors site :
concept plus large qui inclut toutes les techniques
de préfabrication en usine, quelle que soit la matière
(bois, acier, béton préfabriqué, hybride)
Permis de construire : mêmes règles que le traditionnel
C'est le point le plus important à comprendre
avant de se lancer dans un projet de maison hors site :
la technique de construction ne modifie pas les règles d'urbanisme.
Une maison préfabriquée est soumise aux mêmes obligations
qu'une maison construite en maçonnerie.
Les obligations identiques à la construction traditionnelle
Permis de construire obligatoire
pour toute maison individuelle
(surface de plancher ou emprise au sol supérieure à 20 m²)
Dossier complet : plans de situation, plan de masse coté,
plan en coupe, façades et toitures,
notice descriptive, document d'insertion dans le site
Attestation RE 2020 au dépôt du permis
Déclaration d'ouverture de chantier (DOC)
avant le début des travaux
Affichage du permis sur le terrain
DAACT dans les 90 jours suivant l'achèvement
Attestation RE 2020 à l'achèvement
Ce qui est spécifique aux maisons hors site dans le dossier de permis
Le dossier de permis d'une maison hors site
ne diffère pas fondamentalement d'un dossier classique.
Quelques précisions spécifiques peuvent être utiles :
La notice descriptive :
elle doit décrire la technique constructive.
Pour une maison en ossature bois préfabriquée,
mentionner "ossature bois préfabriquée en usine,
panneaux à isolation intégrée" est suffisant.
Il n'est pas nécessaire de détailler
le processus de fabrication en usine
Les matériaux de façade :
le dossier doit décrire les matériaux de façade
et les couleurs (bardage bois, enduit, composite).
Ces informations permettent à l'instructeur de vérifier
la conformité au PLU et, en secteur ABF, à l'ABF
Les plans de façades :
ils doivent représenter fidèlement l'aspect de la maison
telle qu'elle sera livrée.
Les plans fournis par le fabricant hors site
doivent être intégrés dans le dossier de permis
Qui dépose le permis ?
Le permis de construire est déposé par le maître d'ouvrage
(le propriétaire du terrain).
Certains constructeurs hors site prennent en charge
la constitution du dossier de permis
et proposent d'en être le mandataire.
C'est souvent pratique car le constructeur
dispose déjà des plans de la maison.
Si le constructeur ne prend pas en charge le permis,
un dessinateur en bâtiment ou un architecte
peut constituer le dossier à partir des plans du constructeur.
Conformité au PLU et aspects architecturaux
Comme toute construction, une maison hors site
doit respecter le règlement de la zone PLU
dans laquelle se situe le terrain.
Les règles de hauteur, d'implantation, d'aspect extérieur
s'appliquent sans distinction de technique constructive.
Les points de vigilance liés à l'aspect extérieur
La façade :
certains PLU imposent des matériaux ou des couleurs
pour les façades (enduit clair, pierre locale, etc.).
Un bardage bois naturel peut être refusé
dans des communes qui imposent de l'enduit.
Vérifiez le règlement de votre zone PLU
avant de choisir les finitions de votre maison hors site
La toiture :
les PLU réglementent souvent le type de toiture
(pente minimale et maximale, matériaux)
et parfois sa couleur.
Une toiture plate peut être interdite
dans des communes où le PLU impose
des toitures à deux pentes en tuiles
Les volumes :
certaines maisons modulaires
ont des volumes très contemporains et épurés
qui peuvent être incompatibles
avec le caractère architectural d'un village ancien
En secteur ABF
En secteur ABF (périmètre de protection d'un monument historique),
l'aspect extérieur d'une maison hors site
est soumis à l'avis de l'Architecte des Bâtiments de France.
L'ABF peut imposer des prescriptions sur les matériaux,
les couleurs et le style architectural.
Une maison modulaire très contemporaine
peut être refusée ou nécessiter des adaptations importantes
pour s'intégrer dans un environnement patrimonial.
Consultez l'UDAP avant de signer avec un constructeur hors site
si votre terrain est en secteur ABF.
RE 2020 et performances thermiques
La RE 2020 s'applique à toutes les constructions neuves,
quelle que soit leur technique de réalisation.
Les maisons hors site en ossature bois
sont souvent bien placées pour la respecter
et la dépasser, notamment sur le critère Iconstruction.
Les atouts de la construction hors site pour la RE 2020
Étanchéité à l'air supérieure :
réalisée en conditions contrôlées en usine,
l'étanchéité à l'air d'une maison hors site
est souvent bien meilleure que celle
d'une maison construite sur chantier ouvert.
Le test d'étanchéité (BlowerDoor) donne des valeurs
très satisfaisantes qui améliorent le bilan RE 2020
Isolation homogène et continue :
l'isolation posée en usine à l'abri de l'humidité
et sous contrôle qualité permanent
est plus homogène qu'une isolation posée sur chantier.
Les ponts thermiques sont mieux traités
Bilan carbone favorable (Iconstruction) :
la RE 2020 introduit pour la première fois
un critère de bilan carbone de la construction.
Les maisons en ossature bois ont un Iconstruction
bien inférieur aux constructions en béton
car le bois est un matériau biosourcé
qui stocke le carbone.
Ce critère favorise fortement les constructions hors site en bois
Les attestations RE 2020 pour une maison hors site
Attestation au dépôt du permis :
le bureau d'études thermiques du constructeur hors site
établit l'attestation RE 2020 au dépôt du permis.
Elle démontre que la maison projetée
respectera les exigences de la RE 2020
Test d'étanchéité à l'air :
réalisé après la pose de la structure et avant les finitions.
Pour une maison hors site,
il peut être réalisé en usine sur un prototype
ou sur le chantier après assemblage
Attestation à l'achèvement :
jointe à la DAACT, elle confirme
que la maison construite respecte la RE 2020
La fabrication en usine de panneaux d'ossature bois avec isolation intégrée permet un contrôle qualité bien supérieur à ce qui est possible sur un chantier ouvert. L'isolation est posée à l'abri de l'humidité, sur des supports parfaitement dimensionnés et avec des épaisseurs contrôlées. La RE 2020 et notamment le critère d'étanchéité à l'air sont généralement plus faciles à atteindre avec ce type de construction qu'avec une maison traditionnelle.
Garanties légales et assurances
Les garanties légales s'appliquent
aux maisons hors site dans les mêmes conditions
qu'à toute autre construction.
Elles couvrent aussi bien les défauts de fabrication en usine
que les défauts d'assemblage sur le terrain.
Les garanties légales applicables
Garantie de parfait achèvement (1 an) :
tous les défauts signalés lors de la réception
ou dans l'année qui suit.
Pour une maison hors site, elle couvre aussi bien
les défauts de la structure préfabriquée
que les défauts d'assemblage
Garantie biennale des équipements (2 ans) :
tous les équipements dissociables
(chaudière, robinetterie, volets, etc.)
Garantie décennale (10 ans) :
désordres compromettant la solidité
ou rendant la maison impropre à sa destination.
Couvre les défauts de la structure hors site
(déformation des panneaux, joints défectueux
entre modules, problèmes d'étanchéité)
Le contrat CCMI obligatoire
Un constructeur de maison individuelle hors site
doit proposer un Contrat de Construction de Maison Individuelle (CCMI)
conforme à la loi du 19 décembre 1990.
Ce contrat protège le maître d'ouvrage par :
Un prix ferme et définitif
Une garantie de livraison à prix et délai convenus
(assurée par un organisme de caution)
Une description précise de la maison et des équipements inclus
Une notice descriptive détaillée des matériaux et équipements
Des conditions suspensives légales
(obtention du permis, du financement)
L'assurance dommages-ouvrage
L'assurance dommages-ouvrage est obligatoire
avant l'ouverture du chantier, comme pour toute construction.
Elle s'applique dans les mêmes conditions
à une maison hors site qu'à une maison traditionnelle.
Certains assureurs demandent à connaître
la technique de construction (ossature bois préfabriquée, modules)
pour établir le tarif.
Les maisons en techniques non conventionnelles
peuvent être légèrement plus chères à assurer.
Consultez notre article sur l'
assurance dommages-ouvrage.
Délais de construction
Le délai de construction est l'un des avantages
les plus cités en faveur de la construction hors site.
Il est important de bien comprendre ce que ce délai couvre
et ce qu'il ne couvre pas.
Le délai global d'un projet hors site
Calendrier type pour une maison en ossature bois préfabriquée :
Mois 1-3 :
Conception de la maison, plans, devis,
signature du contrat
Mois 3-5 :
Constitution et dépôt du dossier de permis de construire.
Instruction : 2 mois
Mois 5 :
Obtention du permis. Début des fondations sur le terrain.
Fabrication des panneaux en usine (en parallèle)
Mois 6 :
Livraison des panneaux. Levage et assemblage de la structure.
Mise hors d'eau hors d'air en 1 à 3 semaines
Mois 7-9 :
Finitions intérieures (plomberie, électricité,
revêtements, cuisine, salle de bain)
Mois 9-10 :
Réception et livraison
Durée totale : 9 à 10 mois
contre 14 à 18 mois pour une construction traditionnelle
Ce que le délai court ne couvre pas
Le délai plus court annoncé par les constructeurs hors site
couvre souvent uniquement la phase de chantier sur site,
pas le délai total de permis.
Il ne faut pas confondre :
Délai d'instruction du permis :
2 mois incompressibles (identique à une construction traditionnelle)
Délai de fabrication en usine :
1 à 4 mois selon la complexité et le carnet de commandes.
Ce délai peut s'allonger en cas de forte demande
Délai des fondations :
2 à 6 semaines selon le type de fondation
Délai de chantier sur site :
c'est cette partie qui est courte dans la construction hors site :
1 à 4 semaines pour la structure, au lieu de 6 à 10 mois
Délai des finitions :
2 à 4 mois selon le niveau de préfabrication des finitions
Prix en 2026
Les prix des maisons hors site varient beaucoup
selon le type de construction, le niveau de finition et la région.
Voici les fourchettes 2026 pour les principales techniques.
Maisons en ossature bois préfabriquée (panneaux)
Entrée de gamme (finitions standards RE 2020) :
1 500 à 1 900 €/m² fourni posé hors fondations
Milieu de gamme (bonnes performances, personnalisation) :
1 900 à 2 600 €/m²
Haut de gamme (très haute performance, architecture soignée) :
2 600 à 3 500 €/m² et plus
Maisons en modules volumiques
Modules finitions comprises (livré prêt à vivre) :
2 200 à 3 500 €/m² selon le niveau de finition
Le prix plus élevé des modules volumiques
est en partie compensé par des finitions
souvent plus complètes (cuisine, salle de bain incluses)
Maisons en kit (autoconstruction partielle)
Kit ossature bois seul (hors fondations, hors finitions) :
600 à 1 000 €/m² de surface habitable
Nécessite de faire appel à des artisans pour l'assemblage
et toutes les finitions
Coût total avec artisans : similaire à une maison traditionnelle
Ce qui n'est pas inclus dans ces prix
Les fondations (dalles, vide sanitaire, sous-sol) :
10 000 à 40 000 € selon le type et le sol
Le raccordement aux réseaux (eau, électricité, assainissement) :
5 000 à 20 000 €
Les honoraires de permis de construire :
500 à 2 000 €
L'assurance dommages-ouvrage :
1 à 3 % du coût de construction
L'assemblage d'une maison préfabriquée hors site sur les fondations est spectaculaire : ce qui aurait pris plusieurs mois de chantier avec une construction traditionnelle se réalise en quelques jours avec une grue. La mise hors d'eau hors d'air est atteinte en 1 à 3 semaines, permettant de démarrer immédiatement les finitions intérieures. Ce délai court réduit les frais financiers intercalaires et les aléas météo qui perturbent les chantiers traditionnels.
Comment choisir son constructeur hors site
Le marché de la construction hors site est en plein développement
mais encore hétérogène.
Des constructeurs très sérieux côtoient des opérateurs
moins bien équipés ou moins expérimentés.
Voici les critères pour faire le bon choix.
Vérifier les garanties et assurances
Le constructeur doit proposer un contrat CCMI conforme.
Refusez tout constructeur qui ne propose pas ce contrat
Vérifiez la garantie de livraison :
elle doit être apportée par un organisme tiers
(banque, assureur), pas seulement par le constructeur lui-même
Vérifiez les assurances décennales du constructeur.
Demandez les attestations d'assurance décennale en cours de validité
Vérifiez la solidité financière du constructeur :
un constructeur hors site qui dépose le bilan
avant de livrer votre maison peut vous laisser
avec une maison à moitié construite
Visiter des réalisations
Demandez à visiter des maisons déjà réalisées
et à rencontrer leurs propriétaires
Visitez si possible la chaîne de fabrication en usine :
un constructeur qui accepte de vous montrer son usine
est généralement confiant dans sa qualité
Posez des questions sur les sinistres passés
et sur le traitement des réclamations sous garantie.
Un constructeur qui a peu de sinistres
et qui les traite rapidement est un bon signe
Analyser le contrat avec attention
Le prix doit être ferme et définitif.
Méfiez-vous des prix "de base" qui augmentent
avec tous les ajouts
La notice descriptive doit détailler tous les matériaux,
équipements et finitions inclus.
Tout ce qui n'est pas dans la notice
est potentiellement à votre charge en plus
Le délai de livraison doit être contractualisé
avec une pénalité de retard
Les conditions suspensives doivent être clairement définies
(obtention du permis, du financement)
Situations fréquentes et questions pratiques
Cas 1 : le constructeur veut déposer le permis en son nom, pas en mon nom
Le permis de construire doit toujours être au nom
du propriétaire du terrain (maître d'ouvrage).
Le constructeur peut être mandataire pour déposer le dossier
au nom du propriétaire, mais le permis reste au nom du propriétaire.
Un constructeur qui veut déposer le permis en son propre nom
créerait une situation juridique problématique.
Si un problème survient, le permis qui est au nom du constructeur
peut être difficile à transférer.
Cas 2 : le PLU impose un enduit blanc et mon constructeur propose du bardage bois
Si le PLU de votre commune impose un enduit de façade
et que votre constructeur propose du bardage bois,
vous avez deux options :
demander au constructeur d'adapter les finitions
(il peut généralement adapter les façades
aux contraintes du PLU)
ou choisir un constructeur qui propose
les finitions compatibles avec votre PLU.
Vérifiez toujours le règlement de votre zone PLU
avant de signer un contrat avec un constructeur hors site.
Construction hors site vs maison bois traditionnelle vs maison maçonnerie :
Délai de chantier :
Hors site 4-8 mois vs bois traditionnel 8-12 mois vs maçonnerie 12-18 mois
Performances thermiques :
Hors site bois excellent vs bois traditionnel très bon vs maçonnerie bon
Bilan carbone (Iconstruction) :
Hors site bois excellent vs bois traditionnel excellent vs maçonnerie moyen à mauvais
Personnalisation architecturale :
Hors site panneaux très bonne vs modules limitée vs maçonnerie totale
Prix (ordre de grandeur) :
Similaire à légèrement supérieur pour les panneaux hors site
Nuisances de chantier :
Hors site très faibles vs traditionnel importantes
Maîtrise des coûts :
Hors site très bonne (prix usine fixe) vs traditionnel aléas fréquents
Erreurs fréquentes et points de vigilance
Erreur 1 : confondre la promesse marketing et la réalité des délais
Certains constructeurs hors site communiquent sur des délais
très courts (parfois "8 semaines de chantier")
qui ne correspondent qu'à la phase d'assemblage sur site,
pas au délai total incluant le permis de construire,
la fabrication en usine et les finitions.
Demandez au constructeur le délai total prévu
depuis la signature du contrat
jusqu'à la remise des clés.
Ce délai total est rarement inférieur à 9 mois.
Erreur 2 : ne pas vérifier que les fondations sont incluses dans le devis
Les fondations ne sont généralement pas incluses
dans le prix de la maison hors site.
Elles constituent un poste de coût significatif
(10 000 à 40 000 € selon le terrain et le type de fondation).
Un terrain argileux nécessite des fondations renforcées
qui peuvent dépasser 50 000 €.
Faites réaliser une étude géotechnique de sol (G2 AVP)
avant de signer votre contrat
pour connaître le type de fondation nécessaire
et intégrer ce coût dans votre budget total.
Erreur 3 : ne pas vérifier la conformité au PLU avant de signer
Un constructeur hors site peut vous proposer une maison
que vous trouvez très belle
mais qui ne peut pas être construite sur votre terrain
parce qu'elle ne respecte pas les règles du PLU
(hauteur trop élevée, façade incompatible, toiture plate interdite).
Vérifiez toujours le règlement de votre zone PLU
avant de signer, ou demandez au constructeur
de vérifier la conformité au PLU de son catalogue
pour votre terrain spécifique.
Erreur 4 : signer un contrat sans avoir le financement validé
Le contrat CCMI doit comporter une condition suspensive
d'obtention du prêt immobilier.
Ne signez jamais un contrat CCMI
sans avoir obtenu un accord de principe écrit de votre banque.
Si le prêt est refusé et que vous avez signé sans condition suspensive,
vous pouvez perdre votre acompte.
Erreur 5 : négliger la question de l'assurance dommages-ouvrage
Comme pour toute construction,
l'assurance dommages-ouvrage doit être souscrite
avant l'ouverture du chantier.
Certains assureurs sont plus réticents
à couvrir des constructions en techniques non conventionnelles.
Commencez les démarches de souscription
dès la signature du contrat de construction,
pas à la dernière minute avant le début des travaux.
Conclusion : la construction hors site, une alternative sérieuse
La construction hors site est devenue une vraie alternative
à la construction traditionnelle,
et non plus une solution de niche ou de compromis.
Elle offre des avantages réels sur les délais,
la maîtrise de la qualité et les performances thermiques,
tout en étant soumise aux mêmes règles d'urbanisme,
aux mêmes garanties légales et aux mêmes exigences
de la RE 2020 que la construction traditionnelle.
Pour le futur propriétaire,
l'essentiel est de traiter ce projet
avec le même sérieux qu'une construction classique :
vérifier les règles du PLU avant de choisir un modèle,
obtenir le permis de construire dans les mêmes conditions,
souscrire les assurances obligatoires,
et choisir un constructeur solide avec un vrai contrat CCMI.
Les économies potentielles sur les délais et les intérêts intercalaires
sont réelles, mais elles ne doivent pas conduire
à négliger les démarches essentielles qui protègent le maître d'ouvrage.
Les points essentiels à retenir :
Permis de construire obligatoire,
identique à une construction traditionnelle.
Même conformité au PLU :
hauteur, distances, aspect extérieur, matériaux.
RE 2020 obligatoire,
mais les maisons hors site en bois
l'atteignent souvent facilement (Iconstruction favorable).
Contrat CCMI obligatoire
avec garantie de livraison.
Assurance dommages-ouvrage
à souscrire avant le chantier.
Délai total 9 à 12 mois
(pas seulement quelques semaines de chantier).
Prix : de 1 500 à 3 500 €/m²
selon la technique et les finitions, hors fondations.
Fondations non incluses :
10 000 à 50 000 € selon le terrain.
Visitez des réalisations
et vérifiez les assurances décennales
avant de signer tout contrat.
Votre constructeur hors site a besoin d'un dossier de permis de construire ?
Certains constructeurs de maisons hors site
ne prennent pas en charge le dossier de permis de construire.
Je constitue ce dossier à partir des plans fournis par votre constructeur :
plan de masse coté selon les règles du PLU de votre commune,
plans de façades et coupes,
document d'insertion dans le site,
notice descriptive adaptée à la technique hors site.
Je vérifie également la conformité du projet proposé par votre constructeur
aux règles de votre zone PLU
avant que vous signiez le contrat de construction.
Une vérification préalable qui peut vous éviter
de signer un contrat pour une maison
qui ne peut pas être construite sur votre terrain.
Travail à distance, soigné et réactif.
Article mis à jour en juin 2026 - Réglementation applicable en France métropolitaine
Le contrat de construction de maison individuelle (CCMI) est régi
par la loi du 19 décembre 1990 et ses textes d'application.
La RE 2020 s'applique aux constructions neuves depuis le 1er janvier 2022
(arrêté du 4 août 2021). L'assurance dommages-ouvrage est obligatoire
pour toute construction en vertu de l'article L242-1 du Code des assurances.
